Salto tecnológico

Mercuria acelera camino hacia los 40.000 barriles diarios: Phoenix Global Resources completó su primer pozo con el segundo rig en Mata Mora

El MMo-2251 en el PAD-25 finalizó un día antes de lo previsto, primera señal de ejecución desde que el H&P-234 entró en operación a comienzos de año. Con dos equipos activos, la compañía del grupo Mercuria acelera el camino hacia los 40.000 barriles diarios antes de que entre en servicio la nueva planta de tratamiento

por Lucía Martínez 16 Marzo de 2026
16 Marzo de 2026

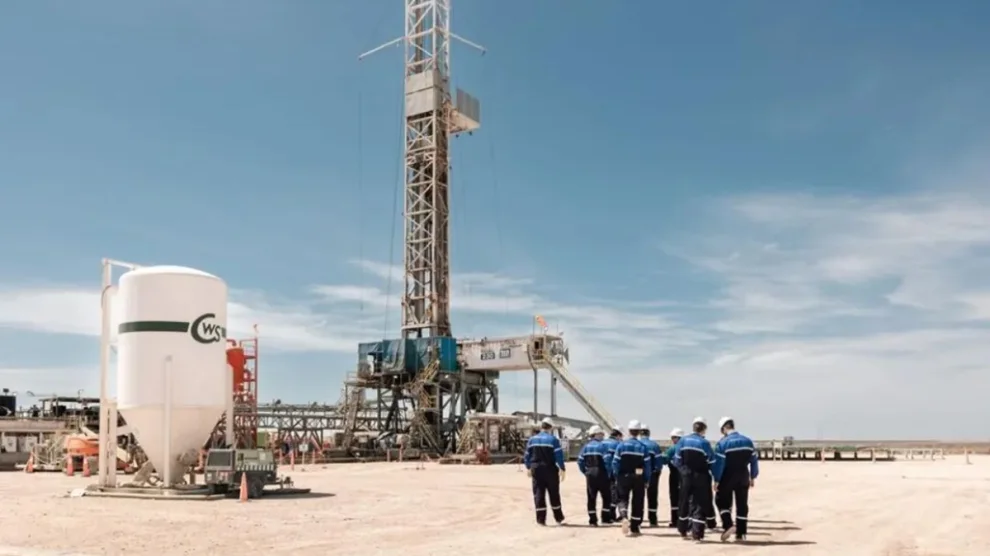

Phoenix opera desde enero con el H&P-234 de Helmerich & Payne, primera unidad de esa firma en Argentina equipada de origen con el sistema OMRON
Phoenix opera desde enero con el H&P-234 de Helmerich & Payne, primera unidad de esa firma en Argentina equipada de origen con el sistema OMRON

Phoenix Global Resources tiene un año cargado de vencimientos y el primero acaba de cerrarse con margen.

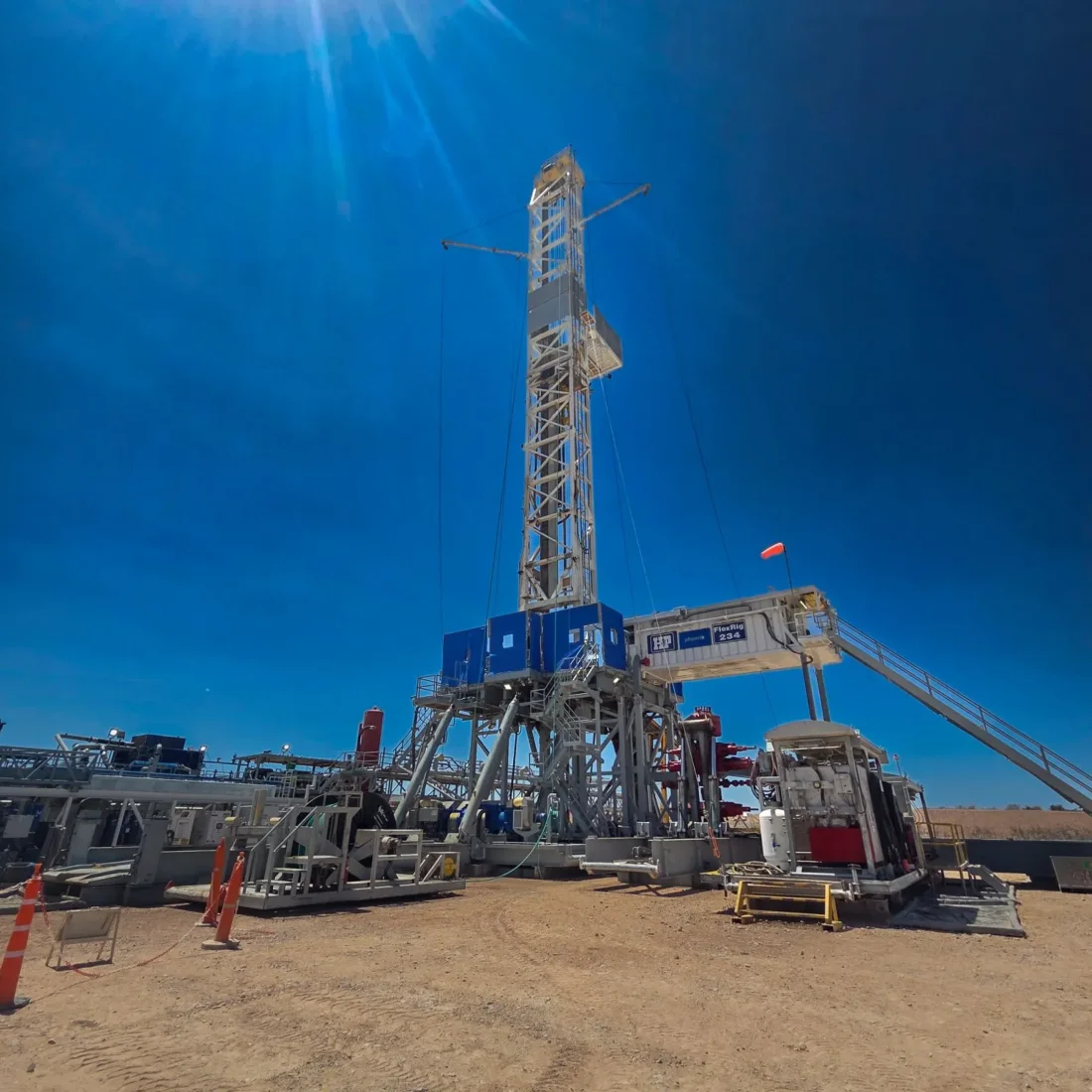

El segundo equipo de perforación que la compañía incorporó a Vaca Muerta a comienzos de 2026 completó su primer pozo en Mata Mora Norte con un día de adelanto sobre el plan. El MMo-2251, ubicado en el PAD-25 del yacimiento neuquino, es la primera confirmación operativa de que la duplicación de capacidad de perforación que la empresa anunció en 2025 se ejecuta en tiempo y forma, según pudo saber Shale24.

El dato no llega en el vacío. Phoenix opera desde enero con el H&P-234 de Helmerich & Payne, primera unidad de esa firma en Argentina equipada de origen con el sistema OMRON al momento de su puesta en marcha —una plataforma de control centralizado que integra el top drive, las bombas de lodo y los sensores del equipo bajo una sola arquitectura digital. La alianza entre ambas compañías se mantiene desde 2021 y el segundo rig era el eslabón que faltaba para sostener el ritmo de perforación que exige el plan de crecimiento de la operadora.

Dos rigs, un plazo

La incorporación del H&P-234 a Mata Mora Norte no fue una decisión de oportunidad sino una pieza previamente calculada. Phoenix había anunciado en mayo de 2025, cuando cerró el capítulo del farm-out frustrado con GeoPark, que invertiría u$s 2.000 millones en sus activos no convencionales a lo largo de cinco años. El segundo rig era el eje central de la ejecución para 2026.

Con dos equipos activos en el área, la producción de Mata Mora Norte —que cerró 2025 en torno a los 17.000 barriles diarios— tiene el potencial técnico para escalar hacia el plateau de 40.000 bbl/d que la compañía proyecta para el yacimiento. El camino, sin embargo, tiene una condición de infraestructura que se resolverá en mayo: la entrada en servicio de la nueva Planta Central de Tratamiento (CPF) que está en construcción en el propio campo.

phoenix
a incorporación del H&P-234 a Mata Mora Norte no fue una decisión de oportunidad sino una pieza previamente calculada

Lo que viene en mayo

La CPF es, en la práctica, el techo actual de Mata Mora. La planta existente procesa hasta 20.000 barriles diarios; sin capacidad adicional de tratamiento, los pozos que se sumen en los próximos meses no podrán volcar su producción al sistema de forma sostenida. La nueva instalación —adjudicada a una empresa neuquina y en ejecución desde 2025— sumará otros 20.000 bbl/d, para un total de 40.000 bbl/d. La obra genera más de 200 puestos de trabajo directos e indirectos durante su construcción.

En ese marco, mayo se convierte en el próximo punto de control real del plan de Phoenix en Neuquén. Si la CPF arranca en tiempo, la compañía tendrá la infraestructura para absorber la producción de los dos rigs y avanzar hacia el plateau. Si se demora, la velocidad que aporta el H&P-234 simplemente se acumula en inventario de pozos perforados pero no conectados.

El hub que Phoenix está construyendo

En paralelo al avance en Mata Mora, los bloques rionegrinos de Confluencia Norte y Sur siguen aportando al crecimiento. La producción combinada de las dos áreas ronda los 9.000 bbl/d, con el pozo PET.RN.CoS.x-3(h) de Confluencia Sur como referencia reciente: registró 2.720 bbl/d en enero de 2026 —según las declaraciones juradas presentadas ante la Secretaría de Energía— y fue el pozo individual más productivo de Vaca Muerta ese mes, por encima de perforaciones de Loma Campana (YPF), Bajo del Choique (Pluspetrol) y áreas de Vista y Pan American Energy.

Sumando Mata Mora y Confluencia, el hub total de Phoenix ronda los 22.000 bbl/d al momento de esta publicación. La compañía proyecta llevarlo a 70.000 bbl/d, con un inventario de 500 pozos por perforar. El MMo-2251 es el primero de esa cuenta larga. Mayo dirá si la infraestructura está lista para acompañar el ritmo.
