IMPSA firmó en Caracas el addendum al contrato con la Corporación Eléctrica Nacional (CORPOELEC) que fija alcance, unidades y plazos para las centrales hidroeléctricas de Tocoma y Macagua, sobre el río Caroní, en el estado Bolívar.
El acto se hizo en el Salón Sol del Perú del Palacio de Miraflores y lo encabezó la presidenta de Venezuela, Delcy Rodríguez, según informó el Ministerio del Poder Popular para la Comunicación y la Información. Por la compañía firmó su presidente, Jorge Salcedo.
El acuerdo por escrito era la pieza que faltaba. Cuando la metalúrgica de Mendoza y CORPOELEC rubricaron el acta de acuerdo del 13 de junio, quedaban abiertos el contrato de entregas y el esquema de pagos. Salcedo lo había dicho a la agencia Reuters cinco días antes, cuando la operación todavía era una renegociación abierta con CORPOELEC: "Estamos buscando llegar a un acuerdo final para la entrega de estas unidades". Ese tramo cerró.
Los 672 MW, máquina por máquina
La cifra circula desde junio sin desagregar. El addendum lo subdivide. Según el comunicado de la empresa, la primera etapa recupera 432 MW en Tocoma mediante la rehabilitación de las unidades 1 y 2, y 240 MW en Macagua a través de las unidades 4, 5 y 6. El plazo contractual para el conjunto es de 24 meses.

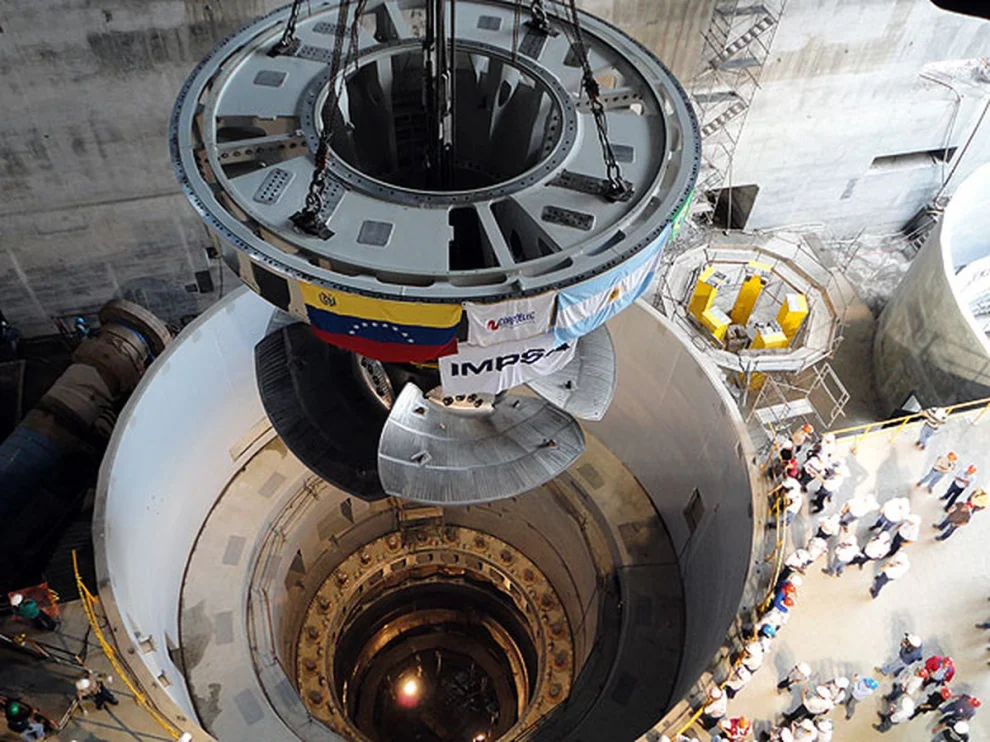

Las dos máquinas de Tocoma son turbinas Kaplan de 216 MW cada una, del mismo modelo que compone las diez unidades del proyecto original. Ese arreglo explica la aritmética del máster plan que IMPSA y CORPOELEC elaboraron en conjunto y que proyecta 2.640 MW acumulados entre ambas centrales: 2.160 MW en Tocoma, con las diez unidades, y 480 MW en Macagua.
El primer hito es más corto y más exigente. La compañía se comprometió a incorporar 160 MW al Sistema Eléctrico Nacional venezolano dentro de los 90 días posteriores a la firma, con la puesta en servicio de las unidades 5 y 6 de Macagua. Es el entregable que convierte el addendum en obra. Las dos máquinas de Macagua tienen equipamiento disponible y trabajos de rehabilitación acotados, mientras Tocoma arranca en paralelo por la obra civil y el montaje electromecánico.

Qué producción sale de Godoy Cruz
Alrededor del 60% de los componentes electromecánicos de Tocoma ya está fabricado, según el relevamiento técnico que la propia compañía difundió al reactivar el proyecto. Una parte quedó almacenada en la planta que la empresa tiene en Godoy Cruz desde que el contrato se paralizó, y el resto se repartió entre instalaciones de los Estados Unidos, Alemania y Paraguay. Rodetes, estatores y transformadores esperaron trece años en depósito.
Ese inventario no sube a un barco tal como está. Antes del traslado y del montaje final, los activos pasan por protocolos de inspección técnica, ensayos no destructivos y recalificación. La empresa ya anticipó que reemplazará con tecnología nueva los equipos que no se consigan o que hayan quedado fuera de norma.
El centro de desarrollo tecnológico de IMPSA ocupa un predio de 28 hectáreas en Godoy Cruz con 20.000 metros cuadrados cubiertos de producción, repartidos entre trazado y corte, calderería, mecanizado, nave de generadores sincrónicos, sala nuclear, nave de estructuras, tratamiento térmico y granallado y pintura. Es la misma planta desde la que la compañía salió a ofrecer repotenciación hidroeléctrica en el mercado norteamericano.
El plazo se estiró y la propiedad ya había cambiado
Hay un ajuste entre lo declarado y lo firmado. En junio, Salcedo estimaba entre 14 y 19 meses para completar las dos primeras fases. El addendum fija 24 meses para los 672 MW. El cronograma corto sigue en pie: los 90 días de Macagua son el control de avance más inmediato.
La operación es posible por la arquitectura societaria de la empresa. IMPSA pertenece desde febrero de 2025 al Fondo de Adquisiciones Industriales (IAF, por sus siglas en inglés**)**, cuyo socio principal es ARC Energy. El traspaso, firmado el 11 de febrero de ese año, movió el 100% de las acciones clase C, equivalentes al 84,9% del capital social, con un compromiso de capitalización de u$s 27 millones a integrar por cronograma. La provincia de Mendoza tenía el 21,2% y el Fondo Nacional de Desarrollo Productivo, el 63,7%. Esa condición de firma sujeta a jurisdicción estadounidense fue la que le permitió tramitar y obtener, a principios de 2026, la licencia que habilita exportar e instalar el equipamiento.
El gobernador de Mendoza, Alfredo Cornejo, ató el resultado a esa decisión. "Valió la pena sostener a IMPSA cuando muchos la daban por perdida", escribió el miércoles, y ubicó el acuerdo dentro de la vuelta de la compañía a los mercados internacionales.
El próximo control es de calendario. Si las unidades 5 y 6 de Macagua sincronizan dentro de los 90 días, el addendum habrá pasado su primera prueba y el equipamiento de Godoy Cruz habrá salido de la contabilidad de activos inmovilizados para entrar en la de facturación.
