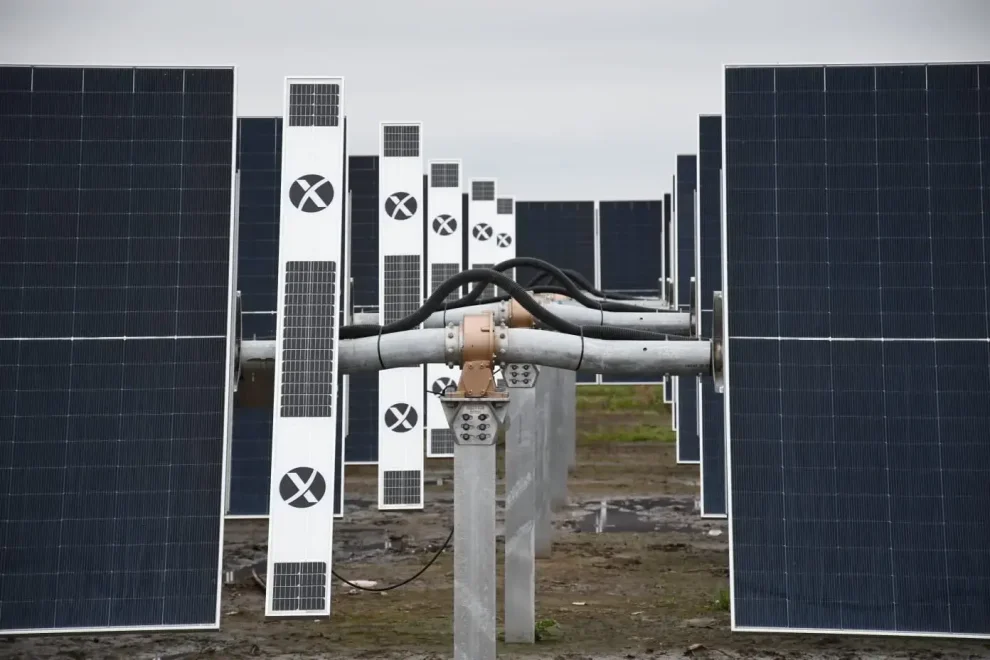

El Parque Solar Fotovoltaico Quitilipi, en el Chaco, empezó a inyectar energía al Sistema Argentino de Interconexión (SADI). Lo confirmó Nicolás Berson, director de Energías Renovables de TotalEnergies Argentina, durante la recorrida por la obra que encabezó el gobernador Leandro Zdero el lunes 6 de julio.
"Este es nuestro primer proyecto en el Chaco. Son dos parques solares, en Quitilipi y Tres Isletas, que en conjunto sumarán más de 40 megavatios de potencia renovable. Es una satisfacción recibir al gobernador Zdero cuando el parque ya comenzó a inyectar sus primeros electrones a la red eléctrica", dijo Berson.

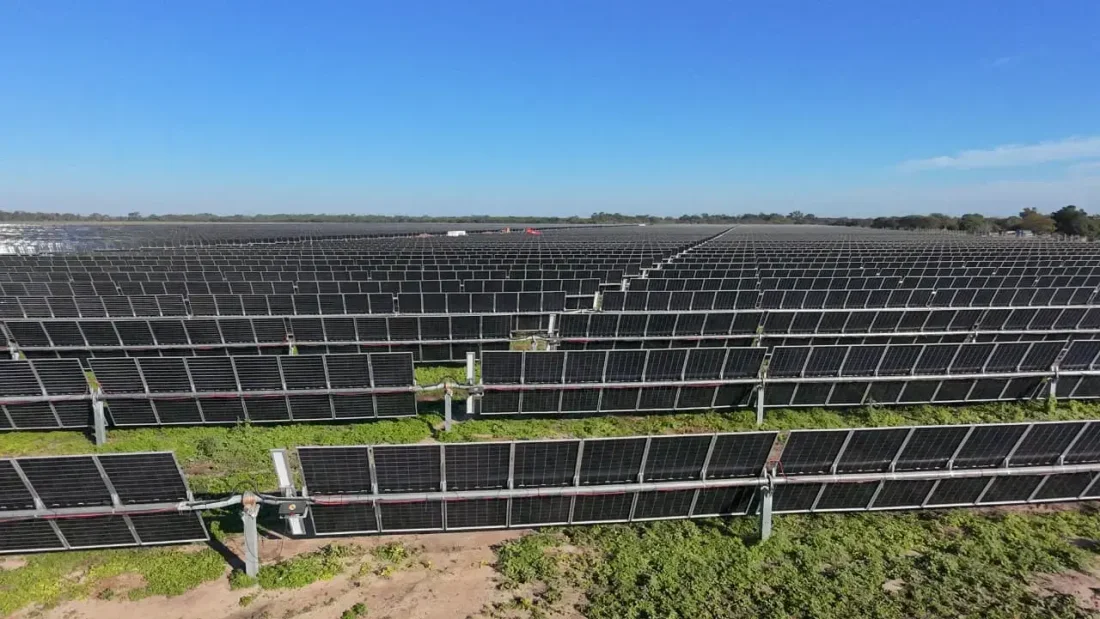

El jefe de obra, Jorge Quiroga, precisó ante el gobernador que el parque ocupa 24 hectáreas y monta 27.552 paneles, 60 inversores y 2 estaciones transformadoras de 9 MW cada una, con 7 meses de ejecución y alrededor de 300 trabajadores de la zona durante la construcción. La potencia instalada llega a 18 MW y la capacidad de inyección a 15 MW, un volumen que el Gobierno del Chaco equipara al consumo de unos 14.000 hogares y que representa poco más de 1,5% del pico de demanda provincial que declara Secheep.
El expediente que se abrió en 2023
La Secretaría de Energía autorizó el ingreso de PV La Perla S.A.U. al Mercado Eléctrico Mayorista como agente generador por 15 MW mediante la Resolución 65/2026. Cinco días antes, la Resolución 61/2026 había habilitado por la misma vía a Tres Isletas, de 20 MW, en el departamento de Maipú. Las dos resoluciones autorizan 35 MW de inyección, 7 menos que los "más de 40 megavatios" que menciona Berson.
La diferencia responde a la relación entre el campo de paneles y el punto de entrega.
Las 2 estaciones transformadoras de 9 MW suman los 18 MW del campo de Quitilipi; los cables de 33 kV de Secheep fijan los 15 que entran al sistema. Sobredimensionar el generador contra un punto de entrega acotado es una decisión de diseño que describe el techo de la red que lo recibe. El ENRE dio a publicidad la solicitud de acceso a la capacidad de transporte por la Resolución 201/2026, del 8 de abril, con Secheep en calidad de Prestador Adicional de la Función Técnica de Transporte (PAFTT).

La sexta provincia de una cartera que corre a otra velocidad
Chaco es la sexta provincia donde TotalEnergies pone generación renovable y la primera del NEA.
La compañía llegó al país por esta vía con Total Eren, que desarrolló, financió y hoy opera Caldenes del Oeste (30 MWp, San Luis), Malaspina (50,4 MW, Chubut) y Vientos Los Hércules (97,2 MW, Santa Cruz, con Mitsui en 34%). A eso se suman Amanecer (15 MW, Catamarca), Mario Cebreiro (100 MW, Buenos Aires) y el parque eólico off-grid de Tierra del Fuego, que abastece las plantas de Río Cullen y Cañadón Alfa.
La escala global de la compañía con casa matriz en Francia mide la distancia. En su comunicado del 30 de abril ante la Comisión de Bolsa y Valores de los Estados Unidos (SEC, por sus siglas en inglés), TotalEnergies declaró casi 36 GW de capacidad bruta de generación renovable instalada y un objetivo de más de 100 TWh netos de electricidad a 2030. Ese mismo texto anunciaba el cierre financiero de una planta solar de 440 MWp en Filipinas, junto a su socio de ese país.
"En 2025 pudimos poner en producción 8 GW adicionales de capacidad renovable bruta, y ese es el ritmo que necesitamos, 8 GW por año, para alcanzar el objetivo que tenemos para 2030", afirmó Patrick Pouyanné, presidente y director ejecutivo de TotalEnergies, en la presentación de resultados de 2025. Los 18 MW instalados de Quitilipi equivalen a menos de un día de ese ritmo.
Lo que Chaco acumuló mientras tanto
El presidente de Secheep, Hilario José Bistoletti, afirmó tras la recorrida que con Quitilipi la provincia llega a 14 parques solares habilitados comercialmente y a 330 MW en operación comercial, con otros 240 MW que ya pidieron acceso y tramitan su habilitación. Ubicó el último pico de demanda provincial en 930 MW y anticipó que Tres Isletas quedará terminado antes de fin de año.
Todo ese volumen entró por la red de distribución provincial, sin una obra de alta tensión nueva. La adjudicación de AlmaSADI le sumó al nodo NEA 149,5 MW de baterías en 8 proyectos de DQD Energy, por Resolución 155/2026 de la Secretaría de Energía, publicada el 7 de julio. Es el respaldo de despacho que necesita una provincia que apiló 330 MW intermitentes sobre cables de 33 kV.
Ni la compañía ni la provincia publicaron el monto de la inversión en Quitilipi ni en Tres Isletas, y no hay contrato de abastecimiento declarado: Berson dijo que la energía se destina a contratos de abastecimiento con fuentes renovables, sin identificar contraparte. Entre la apertura del expediente y el primer electrón pasaron casi 3 años. En ese lapso, TotalEnergies conectó al mundo cerca de 24 GW.
